摘要:蘇州市吳中區東太湖清淤淤泥固化工程采用真空預壓工藝進行軟基處理。固結度是真空預壓施工重要的控制指標,本文著重說明固結度的概念和質量控制要點。
關鍵詞:真空預壓、固結度、停泵標準、施工工藝、質量控制
一、工程概況
吳中區東太湖為保證東太湖水質,對東太湖湖底底泥進行生態清淤,將生態清淤淤泥吹填到指定排泥場?,F(xiàn)工程需要,需對6#排泥場已吹填淤泥進行真空預壓固化處理。6#排泥場面積約40萬平米,淤泥平均深度約3.5米,處理淤泥約140萬方。施工單位根據工程的土質情況和相關工程的經驗,計劃進行真空預壓滿載期時間為60天。
二、停泵卸載標準
真空預壓滿載期一般是設計人員根據加固地基土后的土性指標, 通過理論計算固結時間確定的。這一指標是施工單位停泵卸載的一個參考標準。實際卸載時間還需根據現場監測數據, 通過固結度分析確定。吳中區東太湖清淤淤泥固化工程真空預壓加固的卸載標準為: ①地基固結度不低于80%; ②最后5 d 地基的沉降速率不大于1 mm。
三、 固結度的概念
固結度是一個反映地基平均固結程度的指標,是地基某個時刻的沉降量與最終沉降量的比值,公式表示為U=St/S。在進行地基最終沉降計算,通常采用分層總和法S∞=ΣSi,Si=Σ(e1-e2)/(1+e1)*Hi。由于其它原因,工程在清淤后未進行地質勘探,無相關淤泥土質土層高度和壓縮前后的孔隙比等相關資料,所以無法進行最終沉降量的計算。所以無法進行固結度計算。
那有沒有其它方法進行固結度的計算呢?筆者通過研究,選擇了一種通過沉降觀測記錄來推算最終沉降量的方法,從而求出固結度指標。滿足工程施工需要。
依據《港口工程地基規范》JTS147-1-2010地基最終沉降量采用三點法推算:
S∞=(S3(S2-S1)-S2(S3-S2))/((S2-S1)-(S3-S2))
式中:S∞:根據實測沉降曲線推算的地基最終沉降量
S1:滿載后,實測沉降曲線中對應于t1時刻的沉降量
S2:滿載后,實測沉降曲線中對應于t2時刻的沉降量
S3:滿載后,實測沉降曲線中對應于t3時刻的沉降量
(t1、t2、t3滿足t1-t2=t2-t3=Δt)

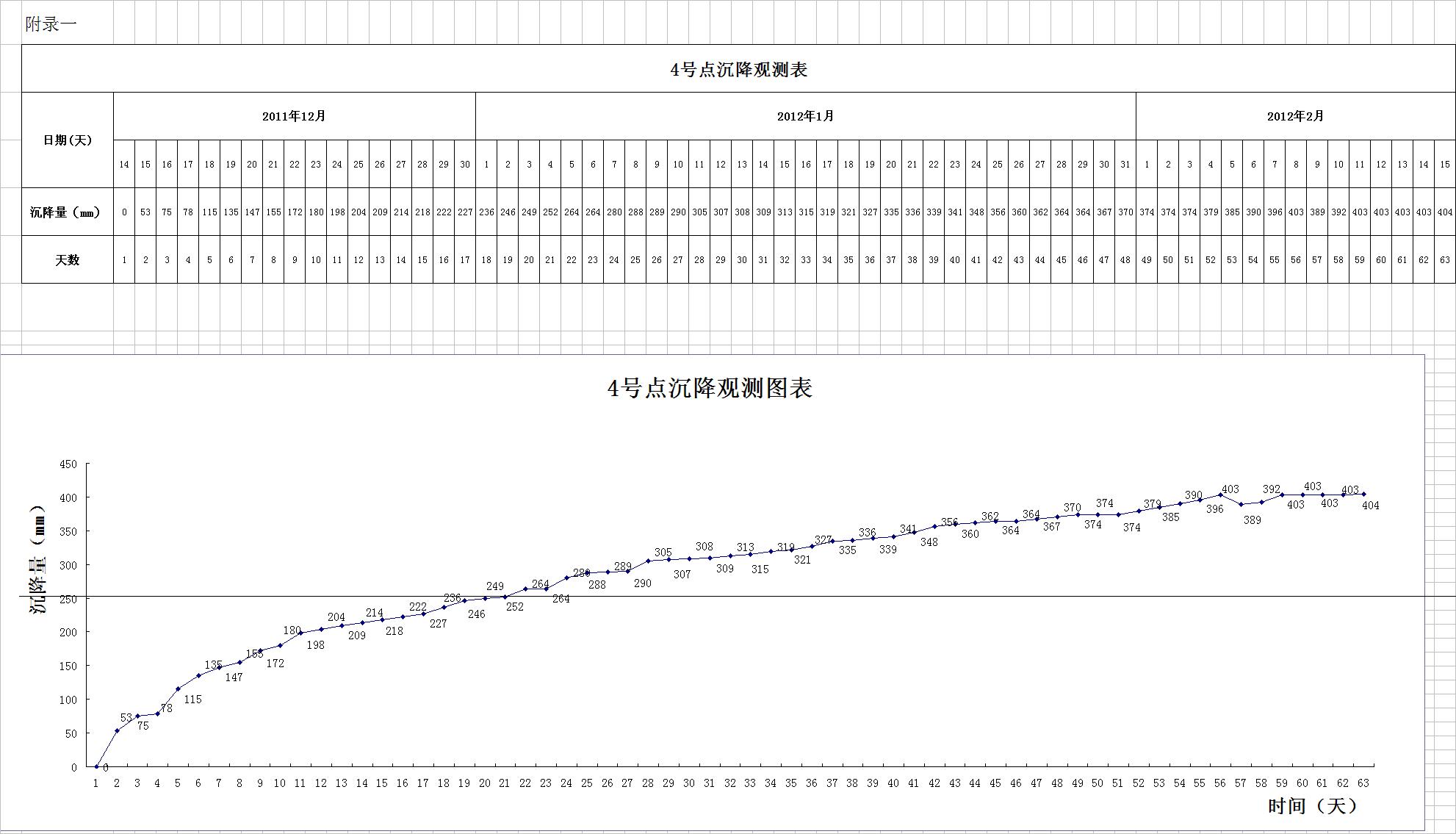

本工程進行了沉降觀測,我們選取4號沉降觀測點為例(詳見附錄一)來進行最終沉降量的計算,我們選取如下三個點:
t1=15天,S1=218mm;t2=30天,S2=308mm;t3=45天, S3=364mm
S∞=(S3(S2-S1)-S2(S3-S2))/((S2-S1)-(S3-S2))
=(364(308-218)-308(364-308))/((308-218)-(364-308))
=456mm
固結度= S63/S=404/456=89%
滿足工程中關于停泵的設計要求。
最后我們對真空預壓處理后的地基進行地基承載力進行抽樣檢測,地基承載力特征值需達到大于60kPa,滿足設計要求。說明停泵標準和固結度的計算能滿足工程需要。
